2017年,我校申请到教育部专项校园改造资金,其中一部分用于中心校区方砖及绿化改造工程。

工程计划伊始,校园管理科精心组织准备,多次讨论制定改造区域计划,请专业咨询公司测量作出控制价。2017年6月,工程通过学校招标采购中心招标,吉林利通喷泉景观有限公司中标,合同工期75日。2017年7月10日工程进场,校园管理科选择知识技能过硬的监理严把质量关。

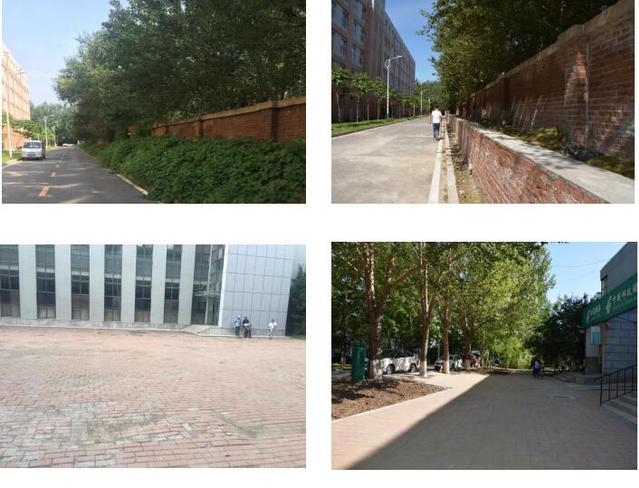

工程前后对比照片


    炎炎夏日,奋斗在工程一线的校方、监理方、施工方,每周必例会,每周必计划,共抓质量,抓紧一切暑期时间保证工程顺利进行。在校方、监理方、施工方三方的共同努力下,中心校区方砖及绿化改造工程保质保量提前于2017年8月20日完成,提前原定工期30余天,保证了秋季学期开学新生入学对良好的校园环境需求,得到了使用单位的一致好评。

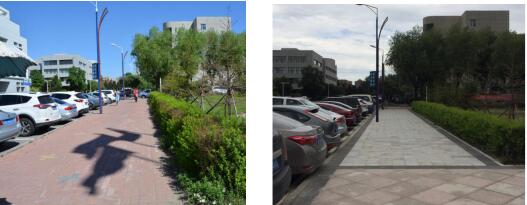

工程前后对比照片


    工程改造了基础园区鼎新楼南侧、李四光楼、北苑学生公寓、东荣大厦、麦克楼、计算机楼、匡亚明楼、大学城、超分子楼等区域。铺设方砖、边石,修剪草坪、树木,修砌挡土墙等。方砖铺设总面积约23000平方米,边石安砌约10335平方米,更新草坪15120平方米。目前工程已竣工,2017年9月6日完成验收。

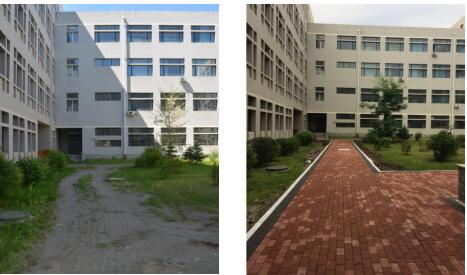

工程前后对比照片

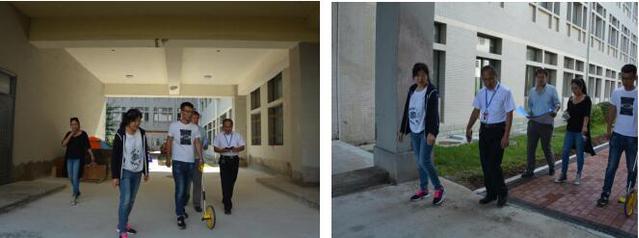

工程验收现场照片


工程改造后的人行方砖路焕然一新;改造后的密林成为了阳光穿梭的疏林草地,新建园路穿行其中,为校园增添了游园景观。
